Romgaz a reziliat şi contractul Iernut 2 şi va finaliza singură centrala care trebuia să fie gata din 2020

Romgaz a reziliat şi contractul Iernut 2 şi va finaliza singură centrala care trebuia să fie gata din 2020

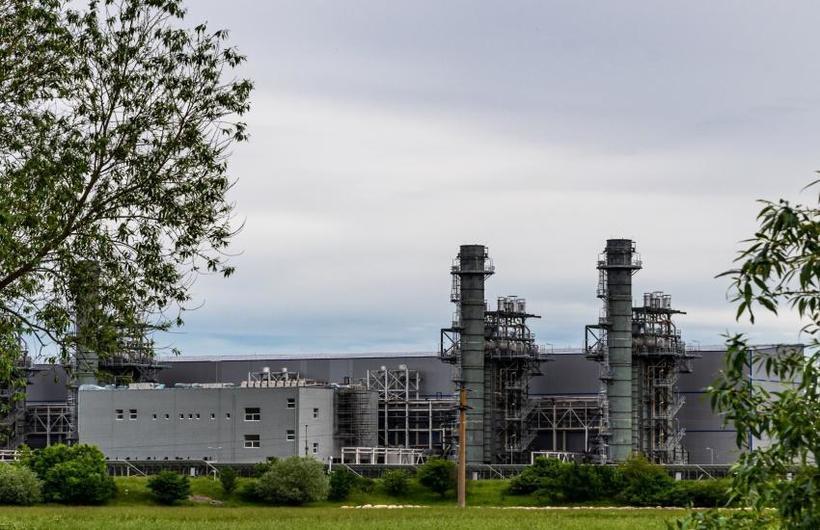

Compania de stat Romgaz, cel mai mare producător şi operator de înmagazinare de gaze naturale din România, totodată producător de energie electrică, a reziliat şi al doilea contract de construire a mult-întârziatei noi centrale de 430 MW de la Iernut, care trebuia să fie gata încă din 2020, scrie Profit.ro.

″Începând cu data de 13.10.2025, contractul nr. 40928/03.04.2023, având ca obiect „Finalizarea lucrărilor şi punerea în funcţiune a obiectivului de investiţii Dezvoltarea CTE Iernut prin construcţia unei centrale termoelectrice noi cu ciclu combinat cu turbine cu gaze”, a încetat prin reziliere, ca urmare a nerespectării de către executant a obligaţiilor contractuale (inclusiv a obligaţiei de executare în termen a lucrărilor). (...) Menţionăm faptul că Romgaz a realizat formalităţile necesare si utile pentru executarea garanţiilor constituite de Duro Felguera SA, în conformitate cu prevederile contractuale″, a comunicat Romgaz.

Notificarea de reziliere fusese trimisă de Romgaz constructorului spaniol Duro Felguera pe 11 septembrie, cu precizarea că urma să producă efecte în a 31-a zi după primirea ei de către executant. În replică, Duro Felguera a transmis atunci că ia în calcul să îi dea în judecată pe cei de la Romgaz.

Valoarea contractului de finalizare a noii centrale de la Iernut, semnat în 2023 cu acelaşi contractant spaniol Duro Felguera şi reziliat acum, este de circa 70 milioane euro. Centrala este finalizată în proporţie de 98%.

Primul contract cu spaniolii a fost încheiat în 2016, la valoarea de 268 milioane euro plus TVA, termenul iniţial de finalizare şi punere în funcţiune a centralei fiind stabilit pentru 2020. Din cauza multiplelor întârzieri în execuţie, coroborate cu neînţelegeri cu Duro Felguera, contractul a fost reziliat în 2021.

Al doilea contract a fost semnat de Romgaz tot cu Duro Felguera cu argumentul că societatea spaniolă ″deţine şi/sau a creat softurile informatice, know-how-ul (patente, licenţe), documentaţiile etc, necesare funcţionării echipamentelor şi utilajelor deja livrate si montate″.

În acelaşi timp, sucursalei din România a Duro Felguera i-a fost cerută insolvenţa la tribunal, iar compania-mamă din Spania riscă şi ea să ajungă în aceeaşi situaţie.

Duro Felguera are contract de garanţie de bună execuţie pentru finalizarea noii centrale Iernut încheiat cu compania financiară ZKL Invest LTD, înregistrată în Marea Britanie şi controlată de italianul Agostino Luongo. Contractul de garanţie are drept părţi ZKL, în calitate de garant, Duro Felguera, în calitate de asigurat, şi Romgaz, cu statut de beneficiar al garanţiei.

Pentru ca ZKL să îşi asigure la rândul său dreptul de regres faţă de Duro Felguera, pentru situaţia în care Romgaz ar executa contractul de garanţie, compania britanică are contract de ipotecă mobiliară cu sucursala din România a spaniolilor, Duro Felguera SA Gijon Spania, Sucursala Bucureşti, pe un cont bancar cu suma totală de circa 33,3 milioane lei, constând în încasări din ″relaţia contractuală cu beneficiarul″.

″Romgaz ar putea finaliza centrala fără acest contractor. Dar, bineînţeles, asta va presupune, probabil, timp suplimentar şi poate şi costuri adiţionale. (...) Sperăm totuşi ca testele de producţie la noua centrală, constând în injectarea propriu-zisă de electricitate în sistemul energetic naţional, să înceapă anul acesta″, declara, în august, CEO-ul Romgaz, Răzvan Popescu.

″Mai sunt câteva lucrări de făcut. În acest moment suntem la 98% grad de execuţie, iar o parte din restul de 2% reprezintă partea de testare. Dar anumite lucrări trebuie finalizate şi, aşa cum a spus Răzvan, din cauza faptului că antreprenorul are nişte probleme cu fluxul propriu de numerar şi cu subcontractanţii săi, analizăm cum vom finaliza centrala Iernut. Opţiunea unu este cu actualul antreprenor, iar a doua - ca Romgaz însăşi să execute lucrările rămase şi să facă testarea. Pentru că, pentru noi, punerea în funcţiune a centralei Iernut este o prioritate″, preciza, cu aceeaşi ocazie, şi directorul general adjunct al companiei, Aristotel Jude.

Luna trecută, ministrul Energiei, Bogdan Ivan, spunea că lucrările rămase de executat la Iernut ar putea fi finalizate în 6-9 luni.
